EVN công khai các thủ tục pháp lý còn thiếu trong hồ sơ của các chủ dự
án điện tái tạo chuyển tiếp. Đây là động thái công khai, công bằng, minh
bạch.
Theo báo cáo của EVN, hiện cả nước có 85 dự án năng lượng tái tạo
chuyển tiếp. Trong đó có 77 nhà máy, phần nhà máy điện gió với tổng
công suất 4185,4 MW và 8 nhà máy, phần nhà máy điện mặt trời với tổng
công suất 506,66 MW.
Các dự án
này được triển khai xây dựng nhằm tận hưởng cơ chế giá FIT theo các
Quyết định 13/2020/QĐ-TTg về cơ chế khuyến khích điện mặt trời và Quyết
định 39/2018/QĐ-TTg về cho điện gió do Thủ tướng Chính phủ ban hành. Tuy
nhiên vì nhiều lý do chủ quan, khách quan nên các dự án điện gió, điện
mặt trời không hoàn thành đấu nối kịp trước thời hạn 31/12/2020 và
31/10/2021.
Do rơi đúng vào thời
điểm chưa có cơ chế giá, cộng với các dự án còn thiếu nhiều thủ tục, hồ
sơ theo quy định của pháp luật và các yếu tố khác nên chưa thể nghiệm
thu, vận hành thương mại chủ đầu tư gặp khó khăn, thậm chí nhiều địa
phương, chủ đầu tư “kiến nghị” lên Thủ tướng và các bộ, ngành khiến báo
chí tốn không ít giấy mực.
Đứng trước những khó khăn của doanh nghiệp, Bộ Công Thương
với vai trò là cơ quan quản lý ngành đã đưa ra nhiều giải pháp nhằm
tháo gỡ khó khăn cho chủ đầu tư như: Chỉ đạo các đơn vị chức năng, Tập
đoàn Điện lực Việt Nam (EVN - đơn vị mua điện) rà soát, ban hành hàng
loạt văn bản, hướng dẫn địa phương, chủ đầu tư thực hiện theo quy định
của pháp luật; Đồng thời tổ chức nhiều cuộc họp nhằm tìm ra giải pháp
hợp lý, tối ưu cho các bên và đạt được mục đích đẩy nhanh quá trình thủ
tục nghiệm thu, đàm phán giá, ký kết hợp đồng mua bán điện; Huy động sớm
nguồn điện năng lượng tái tạo sẵn có.
Cùng
với đó, chỉ đạo ngành điện đẩy nhanh tiến độ các dự án lưới điện truyền
tải để sẵn sàng tiếp nhận công suất các nhà máy điện năng lượng tái
tạo.
Thứ trưởng Bộ Công Thương chủ trì hội nghị với Chủ đầu tư các dự án năng lượng tái tạo chuyển tiếp.
Vào
cuộc với Bộ Công Thương, Tập đoàn EVN cũng nhanh chóng xây dựng các thủ
tục, quy trình hướng dẫn kỹ thuật, xây dựng các phần mềm dự báo, tính
toán các phương án huy động nguồn năng lượng tái tạo; Chủ động hướng
dẫn, tiếp nhận hồ sơ của các chủ đầu tư qua nhiều hình thức trực tiếp,
trực tuyến; Tổ chức đàm phán giá; Linh động ký kết tạm hợp đồng mua bán
song song với quá trình báo cáo Bộ Công Thương phê duyệt.
Hội nghị với chủ đầu tư các dự án năng lượng tái tạo chuyển tiếp
Đặc
biệt, EVN đã cập nhật công khai, minh bạch các loại văn bản quy phạm
pháp luật về năng lượng tái tạo nói chung, các dự án chuyển tiếp nói
riêng; công khai mọi thủ tục hành chính, quy trình; tài liệu, hồ sơ…
trên nền tảng điện tử để các chủ đầu tư biết thực hiện. Đây là công cụ
vừa đảm bảo thông tin kịp thời, vừa giúp công tác giám sát hữu hiệu cho
cơ quan quản lý nhà nước cũng như của doanh nghiệp, người dân.

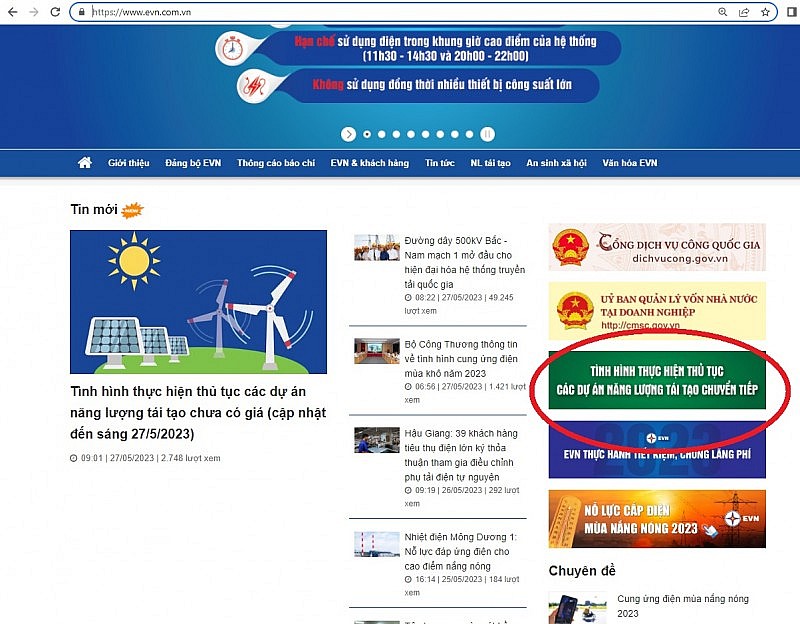

Công khai thông tin về thủ tục các dự án năng lượng tái tạo chuyển tiếp
Nhiều
ý kiến cho rằng, sự vào cuộc kịp thời của Bộ Công Thương/EVN cũng như
việc công khai minh bạch thông tin, quy trình thủ tục thể hiện rõ trách
nhiệm, nỗ lực của cơ quan quản lý, bên quản lý, vận hành hệ thống điện
trong việc đồng hành, tháo gỡ, xử lý các khó khăn vướng mắc cho doanh
nghiệp. Đồng thời, cũng để toàn xã hội nắm bắt được thông tin đầy đủ về
các dự án chuyển tiếp; sự chấp hành, tuân thủ pháp luật của các chủ đầu
tư năng lượng tái tạo, đặc biệt là quan điểm chia sẻ rủi ro với khó khăn
của ngành điện; tránh tình trạng kêu than chung chung, hoặc có những ý
kiến chưa đúng, chưa đủ làm dư luận hiểu sai bản chất vấn đề hoặc hiểu
lầm rằng có khuất tất gì mà EVN im ỉm trong đàm phán giá với chủ đầu tư
cũng như hiểu chưa đúng về những nỗ lực của Chính phủ, Bộ Công Thương,
ngành điện đang giải quyết.
Trên
thực tế, với sự hướng dẫn, chỉ đạo của Bộ Công Thương; sự vào cuộc của
EVN và các chủ đầu tư, đến nay đã có khoảng 60/85 chủ đầu tư các dự án năng lượng tái tạo chuyển tiếp (chưa có giá) đã gửi hồ sơ cho Công ty Mua bán điện (EVNEPTC) để đàm phán giá điện, hợp đồng mua bán điện.
Trong đó, 43 dự án đã đề nghị giá tạm bằng 50% giá trần của khung giá theo Quyết định số 21/QĐ-BCT ngày 07/1/2023 của Bộ Công Thương.
EVN và chủ đầu tư đã hoàn thành đàm phán giá và ký tắt hợp đồng PPA với
40/43 dự án. Tập đoàn cũng đã có văn bản trình Bộ Công Thương xem xét,
thông qua đối với 40/43 chủ đầu tư dự án năng lượng tái tạo chuyển tiếp
đề xuất giá tạm.
Ngoài ra, 19 dự
án đã được cơ quan quản lý nhà nước có thẩm quyền nghiệm thu công
trình/một phần công trình, 26 dự án đã được cấp giấy phép hoạt động điện
lực toàn nhà máy/một phần nhà máy.
Tính đến ngày
30/5, đã có 5 dự án/phần dự án với tổng công suất 304,72MW đã hoàn thành
thủ tục công nhận vận hành thương mại (COD). Và con số này sẽ tăng lên
trong thời gian sắp tới. Đây là minh chứng rõ nhất cho những nỗ lực giải
quyết của Bộ Công Thương/EVN theo đúng quy định của pháp luật và quan
điểm chỉ đạo của Thủ tướng Chính phủ là “Lợi ích hài hoà, rủi ro chia
sẻ”!
Đình Dũng
Nguồn:https://congthuong.vn/xu-ly-cac-du-an-nang-luong-tai-tao-chuyen-tiep-trach-nhiem-cong-khai-va-minh-bach-256285.html
