Dự án nhà máy điện gió Đông Hải 1 tại tỉnh Trà Vinh vừa hoàn thành lắp đặt trụ gió cuối cùng trong tổng số 25 trụ gió của nhà máy.
Ngày 17/10, trụ gió cuối cùng của dự án điện gió Đông Hải 1 (Trà Vinh) đã được hoàn thành lắp đặt. Như vậy, dự án điện gió Đông Hải 1 đã hoàn thành lắp đặt 25/25 trụ gió.
Dự án điện gió Đông Hải 1 được đầu tư với tổng mức gần 5.000 tỷ đồng, tại vị trí biển V1-7, xã Đông Hải, huyện Duyên Hải, tỉnh Trà Vinh. Dự án có tổng công suất 100 MW, quy mô 25 trụ gió, mỗi trụ gió có công suất 4 MW. Khi vận hành nhà máy điện gió Đông Hải 1 sẽ bổ sung khoảng 330 triệu kWh năng lượng xanh hàng năm, kết nối lưới điện quốc gia, giúp đa dạng nguồn phát, nhất là trong bối cảnh định hướng quốc tế cho tương lai không phát thải carbon.

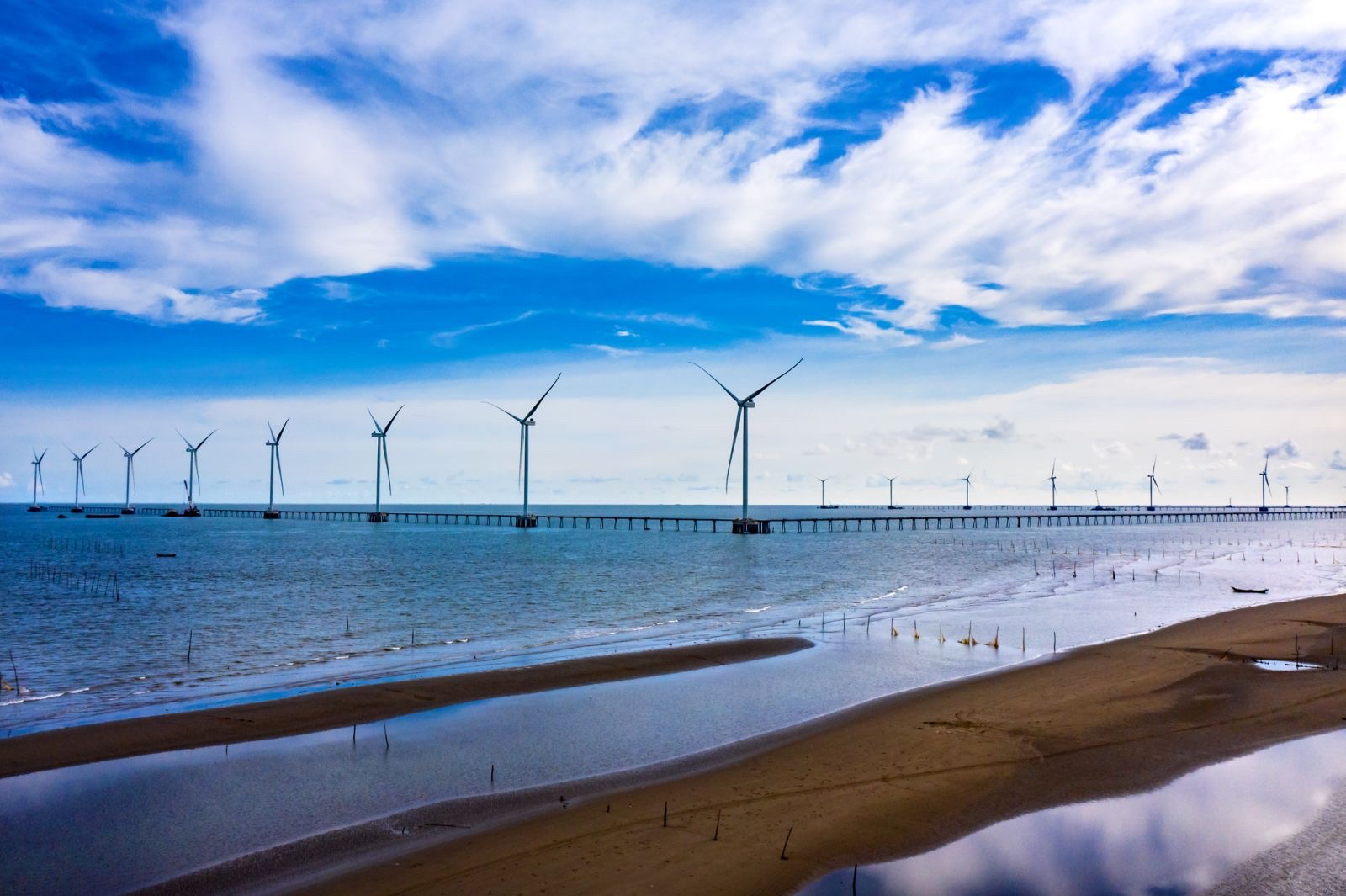

Dự án điện gió Đông Hải 1 có tổng công suất 100 MW

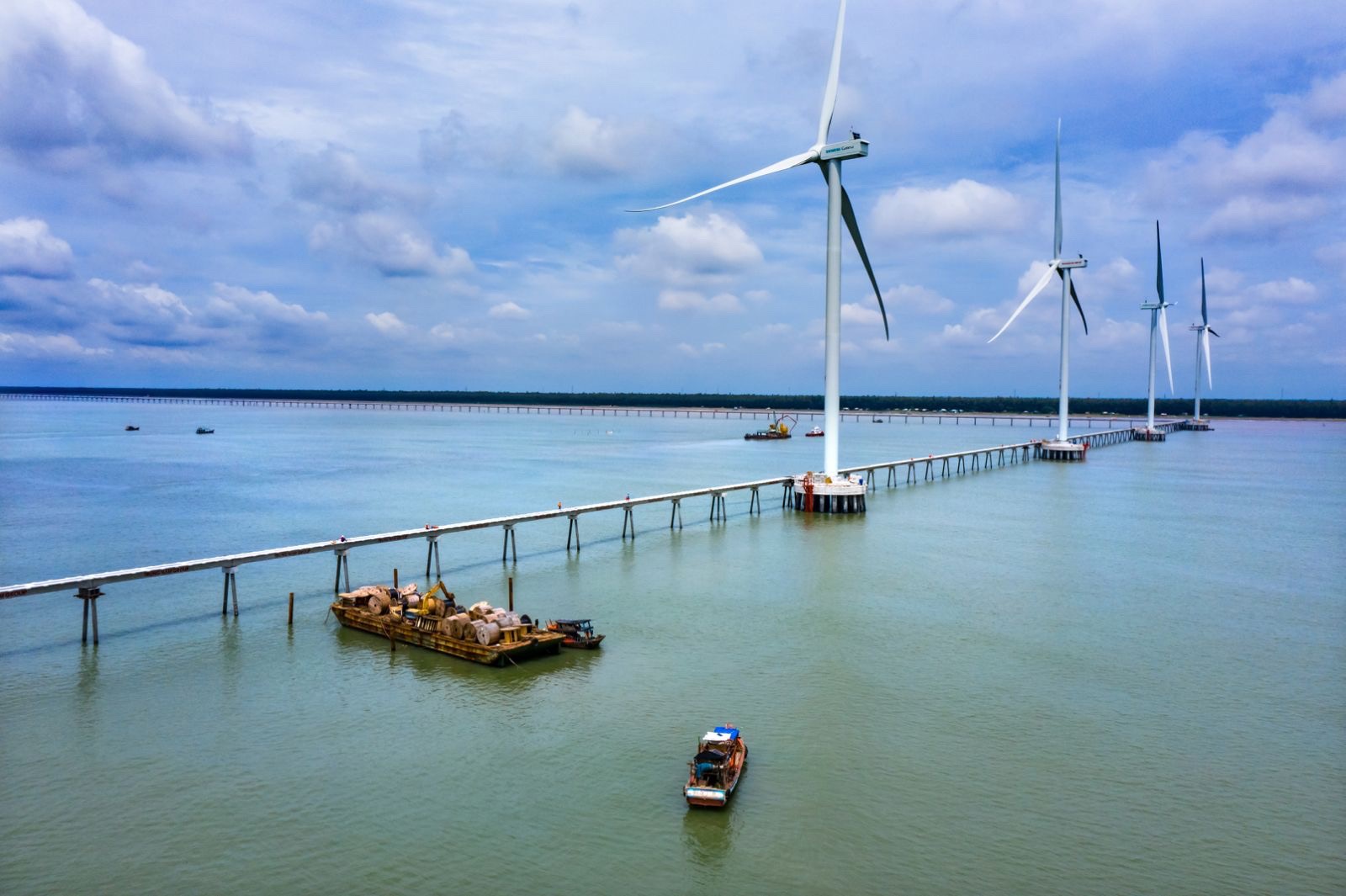

Dự án được khởi động vào cuối năm 2020, sau hơn 10 tháng triển khai, chủ đầu tư đã vận chuyển gần 70.000 tấn thiết bị, nguyên vật liệu qua quãng đường hơn 12.000 km để tập kết tại dự án. Trong suốt quá trình thi công, 1.100 kỹ sư, công nhân trực tiếp thi công trên 14 km cầu công tác giữa biển, sử dụng hơn 18.000 tấn thép, đóng trực tiếp 115.000 m cọc thép vào lòng biển để xây dựng móng cho các trụ gió.
Thu Hà
