Dự án đường dây 110kV Nhà máy điện gió Khai Long - trạm 110kV Năm Căn (đoạn Ngọc Hiển – Rạch Gốc) và trạm 110kV Rạch Gốc cùng đường dây vừa được hoàn thành nghiệm thu, đóng điện, góp phần kịp thời giải phóng công suất nguồn điện gió tại tỉnh Cà Mau.
Công trình có tổng mức đầu tư trên 213 tỷ đồng do Tổng công ty Điện lực miền Nam (EVNSPC) làm chủ đầu tư. Trong đó, đường dây 110kV Nhà máy điện gió Khai Long - trạm biến áp 110kV Năm Căn có chiều dài 3km; trạm biến áp 110kV Rạch Gốc có quy mô lắp đặt 1 máy biến áp công suất 40MVA, cùng hệ thống các ngăn lộ, thiết bị, đáp ứng tiêu chí trạm biến áp không người trực.
Đây là công trình đã được đưa vào quy hoạch phát triển điện lực tỉnh Cà Mau giai đoạn 2011 - 2015 có xét đến 2020 do Bộ Công Thương phê duyệt. Công trình có ý nghĩa quan trọng để đưa điện về vùng xa nhằm phát triển kinh tế - xã hội địa phương theo chủ trương của Đảng và Chính phủ. Ngoài ra, công trình này còn góp phần giải tỏa công suất cho 2 Nhà máy điện gió: Tân Ân 1 (100MW) và Viên An (50MW).

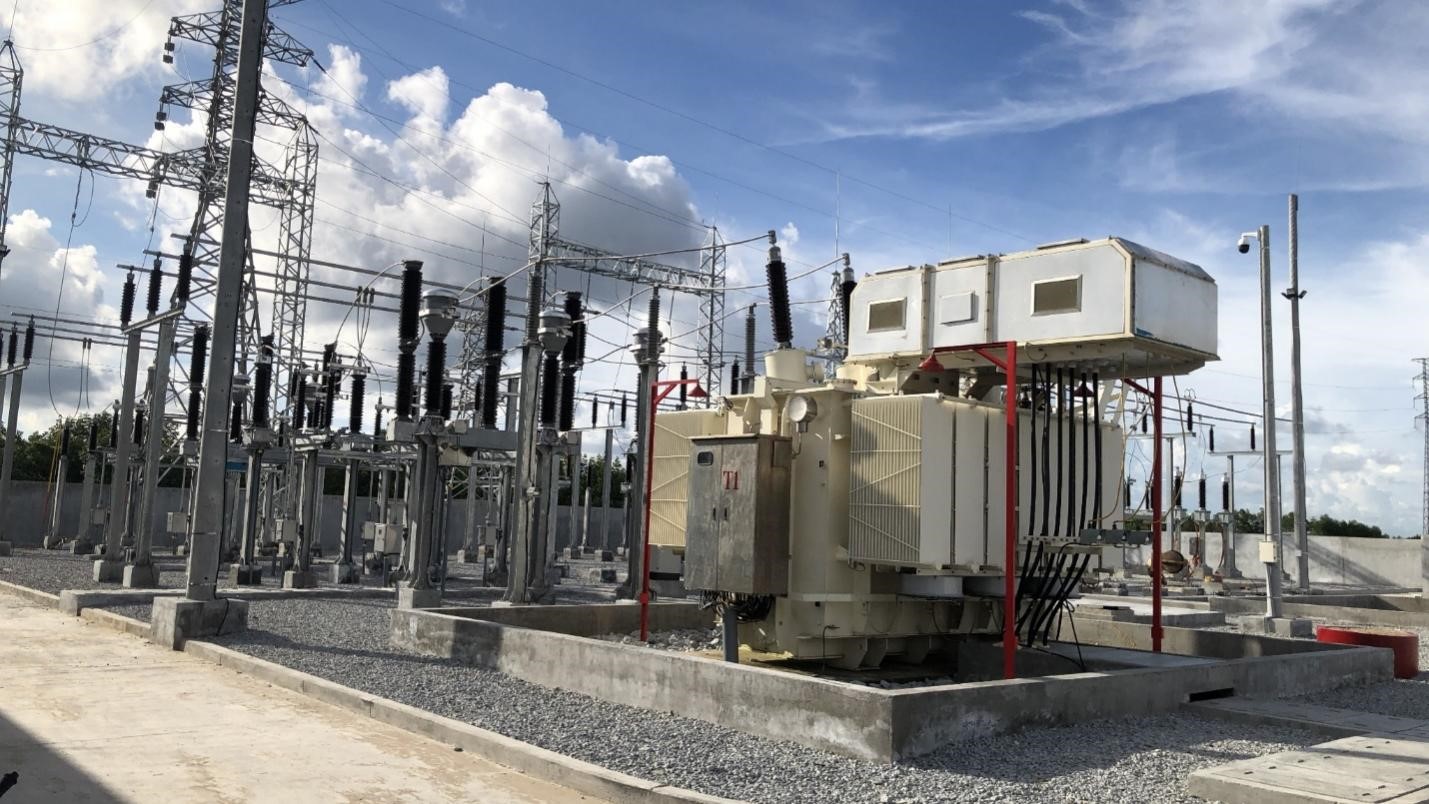

Trạm 110kV Rạch Gốc
Nhà máy điện gió Tân Ân 1 có tổng công suất 100MW với 3 dự án. Các hạng mục xây dựng bao gồm 24 trụ tuabin gió; xây dựng đường dây 22kV gom công suất từ các tuabin về trạm 22/110kV. Trạm biến áp 22/110kV gồm 2 máy biến áp 63 MVA sẽ hòa lưới điện 110kV quốc gia trên đường dây 110kV Năm Căn – Khai Long. 3 dự án có tổng mức đầu tư hơn 4.300 tỷ đồng trên diện tích quy hoạch 4,03 ha trên đất liền (442,859 ha mặt nước). Sau khi hoàn thành và đi vào hoạt động, nhà máy sẽ cung cấp điện năng cho hệ thống điện quốc gia với sản lượng bình quân hàng năm khoảng 270 GWh/năm.
Nhà máy điện gió Viên An có công suất 50MW. Các hạng mục xây dựng bao gồm 16 trụ tuabin gió; xây dựng đường dây 35kV gom công suất các tuabin về trạm 35/110kV. Trạm biến áp 35/110kV gồm 1 máy biến áp 63 MVA sẽ hòa lưới điện 110kV quốc gia tại trạm 110kV Rạch Gốc. Dự án có tổng mức đầu tư hơn 2.400 tỷ đồng trên diện tích quy hoạch 13,6 ha trên đất liền (249,3ha mặt nước). Sau khi hoàn thành và đi vào hoạt động, nhà máy sẽ cung cấp điện năng cho hệ thống điện quốc gia với sản lượng bình quân hàng năm khoảng 172,83 GWh/năm.
Quá trình triển khai dự án đường dây 110kV Nhà máy điện gió Khai Long - trạm biến áp 110kV Năm Căn, EVNSPC và các đơn vị thi công gặp nhiều khó khăn. Công trình khởi công từ tháng 1/2020 nhưng do vướng mắc về công tác giải phóng mặt bằng nên đến tháng 4/2021 mới đủ điều kiện triển khai thi công.
Thêm vào đó, dịch COVID-19 cũng ảnh hưởng lớn đến công tác huy động nguồn nhân lực, cung ứng vật liệu xây dựng, vận chuyển vật tư, thiết bị phục vụ công trường... Ngoài ra, tuyến đường dây chủ yếu đi qua khu vực rừng đước, cách đường giao thông từ 200 - 250m nên công tác vận chuyển vật liệu cho toàn tuyến gần như phải thực hiện thủ công.
EVNSPC đã ứng dụng tối đa công nghệ thông tin phục vụ công tác quản lý, điều hành dự án; đồng thời, bám sát, chủ động phối hợp với chính quyền địa phương để khắc phục khó khăn do dịch bệnh; hỗ trợ các nhà thầu làm việc với các ban, ngành ở các địa phương có dự án, đăng ký danh sách lực lượng tham gia thi công của nhà thầu đi cách ly tập trung trước khi triển khai thi công; tổ chức xét nghiệm và bố trí cho những người có liên quan tham gia thực hiện công trình theo mô hình “3 tại chỗ”. Nhờ đó, các công trình đã được hoàn thành kịp thời giải tỏa công suất cho 2 Nhà máy điện gió: Tân Ân 1 và Viên An.
