Tổng công ty Điện lực TPHCM (EVNHCMC) vừa tổ chức thành công đóng điện hoàn thành giai đoạn 1, công trình cải tạo nhánh rẽ 110kV trạm Intel.
Công trình hoàn thành sẽ tăng cường khả năng cung cấp điện cho trạm biến áp 110kV Intel, cung cấp điện cho nhà máy của Intel Product Việt Nam tại khu công nghệ cao TPHCM.
Dự án cải tạo nhánh rẽ 110kV trạm Intel có tổng kinh phí đầu tư hơn 33 tỷ đồng. Dự án có chiều dài đơn tuyến khoảng 0,72 km, sử dụng cáp ngầm XLPE 1200 mm2 thay thế cho hệ thống cáp ngầm XLPE 500 mm2 hiện hữu đã xuống cấp. Quá trình triển khai công trình gặp nhiều khó khăn do đây là địa bàn có lưu lượng giao thông đông đúc, phức tạp.
Mặt khác, do nhà máy của Intel sản xuất chíp điện tử nên yêu cầu về độ ổn định điện áp và dòng điện rất cao. Vì vậy, EVNHCMC đã đưa ra các phương án tổ chức thi công linh hoạt, phần lớn thời gian phải thi công vào giờ thấp điểm, thậm chí thi công xuyên đêm để đảm bảo tiến độ đã đề ra. Đồng thời, EVNHCMC đã tập trung điều độ để đảm bảo cung cấp điện ổn định cho nhà máy.

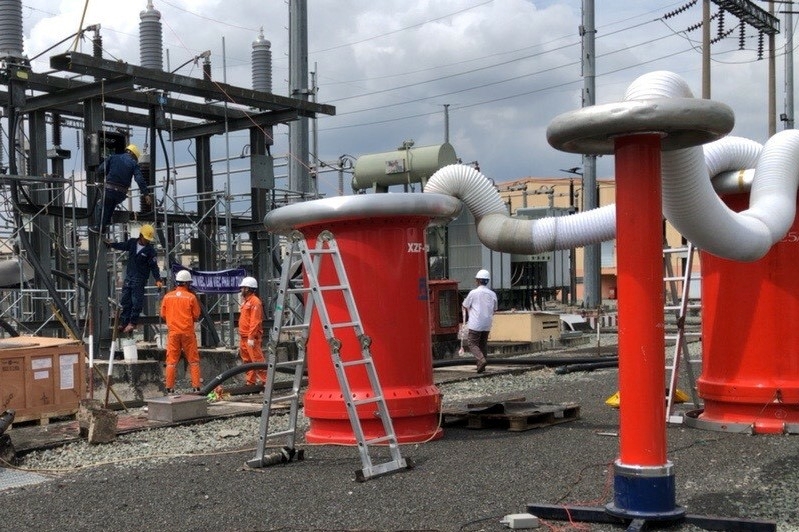

Thử nghiệm trước khi đóng điện dự án cải tạo nhánh rẽ 110kV trạm Intel
Sau gần 5 tháng khẩn trương thi công, công trình chính thức đóng điện, đi vào hoạt động vào ngày 30/10/2022. Dự kiến cuối tháng 11/2022 sẽ hoàn thành giai đoạn 2 của dự án.
Việc hoàn thành công trình sẽ giúp đáp ứng các mục tiêu như nâng cao khả năng truyền tải điện cho trạm 110kV Intel và các trạm biến áp lân cận, đồng thời tăng cường liên kết lưới điện 110kV trong khu vực để đảm bảo an toàn, linh hoạt trong quản lý vận hành hệ thống điện thành phố. Công trình đã cung cấp hạ tầng điện chất lượng cao cho nhà máy của Intel Product Việt Nam, góp phần thực hiện thành công chính sách thu hút đầu tư nước ngoài của TPHCM.
Tùng Lâm
